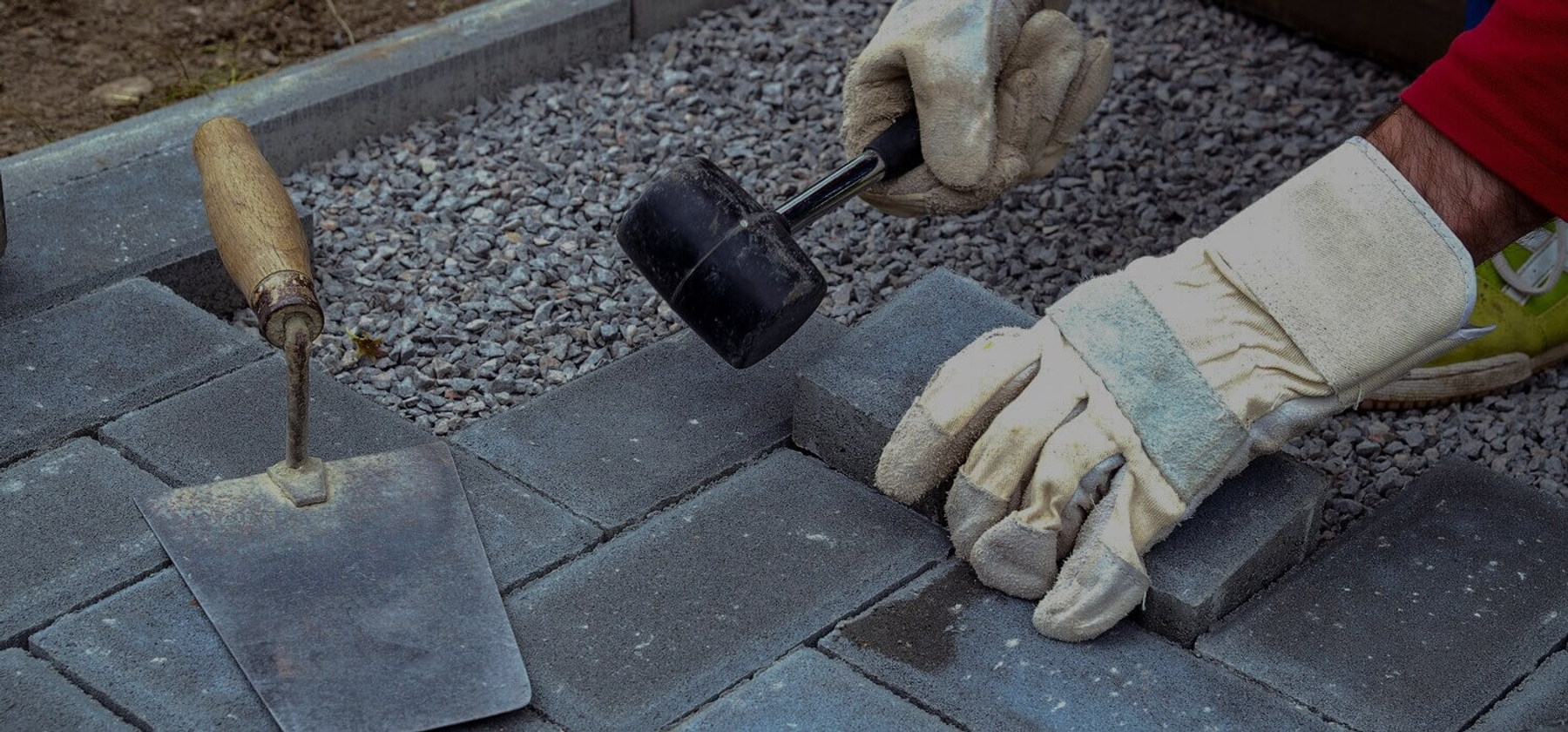

Осенний период создает соблазн завершить благоустройство участка до наступления зимы, но укладка тротуарной плитки в холодное время связана с рисками. Температура воздуха, влажность грунта и прогноз погоды определяют возможность выполнения работ без ущерба качеству и долговечности покрытия.
Температурные ограничения для монтажа
Минимально допустимая температура для укладки составляет +5 градусов днем и не ниже 0 ночью. При более низких температурах песчано-цементная смесь для основания не набирает прочность, влага в подушке замерзает и нарушает уплотнение. Клеевые составы для бордюров теряют адгезию при температуре ниже +5 градусов.
Оптимальный период для осенней укладки — сентябрь и первая половина октября в средней полосе России. Дневные температуры держатся на уровне +10...+15 градусов, ночные заморозки маловероятны. Грунт сохраняет летнее тепло, что облегчает трамбовку и уплотнение основания.
Конец октября и ноябрь — рискованное время. Резкое похолодание может наступить в любой момент, прервав работы на критическом этапе. Недоуплотненное основание, незафиксированные бордюры или незасыпанные швы зимой деформируются, весной покрытие требует переделки.
Технология осенней укладки
Ускоренный монтаж требует четкого планирования и достаточного количества рабочих. Подготовка основания, укладка плитки и заполнение швов должны выполняться за минимальное время до прогнозируемого похолодания. Растягивание работ на недели осенью недопустимо — каждый этап завершается полностью за 1-2 дня.
Защита свежеуложенного покрытия от осадков критична первые 7-10 дней. Пленка или тент предотвращают переувлажнение песка в швах и вымывание материала дождями. После заполнения швов и уплотнения покрытия защита снимается.
Условия для успешной осенней укладки:
- стабильная температура выше +5 градусов днем минимум неделю по прогнозу;
- отсутствие ночных заморозков в ближайшие 10-14 дней;
- сухая погода для качественного уплотнения основания;
- возможность завершить все этапы за 3-5 дней без перерывов;
- наличие укрывного материала для защиты от внезапных осадков.
Бордюры на бетонном основании требуют времени для схватывания раствора. При температуре +5...+10 градусов бетон набирает прочность медленно, требуется 5-7 дней до нагрузки. Осенью это критично — похолодание может остановить твердение, весной бордюры просядут или сместятся.
Когда лучше отложить до весны
Поздняя осень с нестабильной погодой, частыми дождями и ночными заморозками — неподходящее время для укладки. Риски превышают выгоды от завершения работ до зимы. Недоуплотненное основание зимой деформируется от морозного пучения, весной покрытие проседает волнами.
Переувлажненный грунт невозможно качественно уплотнить. Виброплита скользит по мокрому песку, не создавая нужной плотности. Влага в подушке замерзает зимой, расширяется и разрушает структуру основания. Результат — просадки, трещины и необходимость полной переделки весной.
Недостаток времени для завершения всех этапов приводит к некачественному результату. Спешка вызывает ошибки в планировке уклонов, недостаточное уплотнение слоев, неровности покрытия. Качественная укладка требует времени на каждый этап без авралов.
Преимущества весенней укладки
Весна обеспечивает оптимальные условия для укладки тротуарной плитки. Грунт прогревается, влага после таяния снега постепенно уходит, температура стабильно держится выше +10 градусов. Времени достаточно для качественного выполнения всех этапов без спешки.
Апрель-май в средней полосе — идеальный период. Земляные работы выполняются легко в прогретом грунте, песок и щебень качественно уплотняются, клеевые составы набирают прочность за оптимальное время. Покрытие до первых эксплуатационных нагрузок успевает стабилизироваться.
Летний период позволяет оценить качество работы. Ливни проверяют правильность уклонов и дренажа, жара тестирует стабильность основания. Мелкие дефекты выявляются и устраняются до наступления критичной зимы. К осени покрытие полностью готово к морозам.
