Семейные торжества требуют подготовки территории, но время ограничено двумя выходными днями. Полноценная укладка с соблюдением всех технологических этапов занимает 5-7 дней с учетом схватывания основания. Однако при определенных условиях возможно сократить сроки до критического минимума.
Реалистичный объем работ за два дня
За субботу и воскресенье бригада из трех человек укладывает 15-20 квадратных метров плитки на подготовленном основании. Это площадь небольшой террасы, входной зоны или центральной дорожки. Если грунт не готов, объем сокращается до 10 квадратных метров с учетом времени на земляные работы.

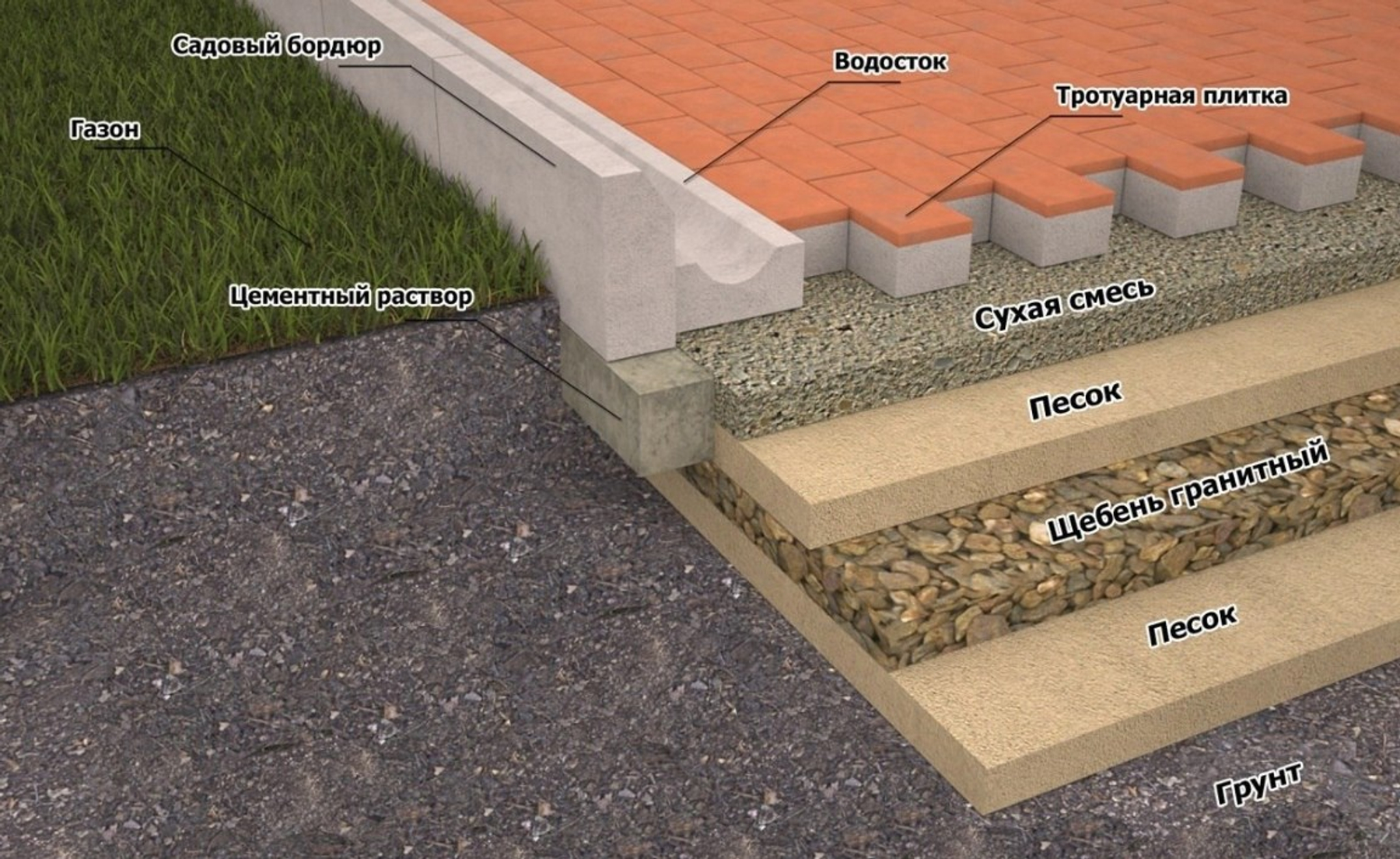

Подготовка основания занимает половину срока. Снятие грунта, выравнивание, засыпка песка и щебня требуют физических усилий и аккуратности. Ручная трамбовка уступает механической в скорости и качестве. Аренда виброплиты ускоряет процесс в два раза и обеспечивает надежное уплотнение слоев. Готовые сухие смеси экономят время на замешивании раствора. Заводской состав с правильными пропорциями высыпается, разравнивается, проливается водой по инструкции. Самостоятельное приготовление цементно-песчаной смеси отнимает час на каждый кубометр материала. Покупка готового продукта дороже, но оправдана при дефиците времени.
Этапы работ с указанием времени на 10 квадратных метров:
- разметка территории и снятие грунта занимает 3-4 часа;
- засыпка и трамбовка песчаной подушки требует 2-3 часа;
- укладка щебня и выравнивание основания занимает 1-2 часа;
- монтаж плитки с подрезкой и осаживанием требует 4-5 часов;
- заполнение швов и финишная уборка занимает 1 час.
Общее время составляет 11-15 часов чистой работы. С учетом перерывов укладка растягивается на два полных дня.
Компромиссы и ограничения ускоренного монтажа
Ходить по свежеуложенной плитке можно через 12-24 часа после завершения. Полную нагрузку покрытие выдерживает через неделю, когда монтажная смесь набирает прочность. Для праздника в воскресенье работы начинаются в пятницу вечером, основное время приходится на субботу. Простые схемы раскладки ускоряют процесс по сравнению со сложными узорами. Прямолинейная укладка без диагоналей и криволинейных участков минимизирует подрезку. Каждый рез занимает 3-5 минут с учетом разметки и установки. На площади в 10 квадратов количество подрезанных элементов достигает 20-30 штук.
Крупноформатная плитка покрывает площадь быстрее мелкой брусчатки. Элементы размером 40 на 40 см или 50 на 50 см укладываются в два раза быстрее стандартной плитки 30 на 30 см. Количество швов сокращается, выравнивание упрощается, визуальный результат достигается раньше.
Ускоренная укладка возможна на небольших площадях при наличии помощников, инструмента и четкого плана действий. Результат будет функциональным к назначенному сроку, но окончательное схватывание произойдет позже. Интенсивные нагрузки откладываются на неделю после праздника.
